Oficina bioclimática y vivienda de emergencia, pensada para responder rápido ante catástrofes naturales.

Descripción
Veïnat combina una oficina bioclimática con vivienda de emergencia, como respuesta directa a la necesidad de alojamiento rápido y digno tras episodios como la DANA de Valencia. Arquitectura modular y bioclimática al servicio de una emergencia real.
La ficha técnica completa de este proyecto (cálculo de ingeniería, planos, desglose completo de materiales) está pendiente de verificación oficial antes de publicarse.
Por qué existe
Tras episodios como la DANA de Valencia de 2024, miles de personas se quedaron sin alojamiento digno de forma inmediata. Azalea desarrolla una arquitectura modular capaz de desplegarse con rapidez, construida con criterios bioclimáticos y de sostenibilidad, pensada como una respuesta real a una emergencia climática que ya ha ocurrido — no como un ejercicio académico.
Estado del proyecto
Comienza: Inicio de construcción
Despliegue en Chiva
Según el propio equipo de Azalea, Veïnat está destinado a desplegarse como centro de salud auxiliar para el municipio de Chiva. Existe un proyecto real de un nuevo centro auxiliar de salud en Calicanto (Chiva), impulsado por el Ayuntamiento de Chiva y el Hospital de Manises, que atendería a Calicanto y a las urbanizaciones cercanas (Sierra Perenchiza, El Bosque, La Loma) — confirmado por prensa independiente de la comarca. Esa cobertura de prensa, sin embargo, no menciona a Azalea ni a la UPV: la vinculación específica de Veïnat con este centro es, por ahora, el relato del propio equipo, no un hecho confirmado por fuentes municipales o sanitarias independientes. Esta página se actualizará en cuanto exista esa confirmación pública.

El concepto de doble uso
Veïnat combina dos usos en una misma arquitectura modular: oficina bioclimática en su uso ordinario, y vivienda de emergencia cuando la situación lo requiere. Esta adaptabilidad es el núcleo del proyecto — construir una sola vez para servir dos necesidades reales, de modo que la infraestructura no permanece inactiva a la espera de una emergencia, sino que cumple una función pública útil de forma continua.

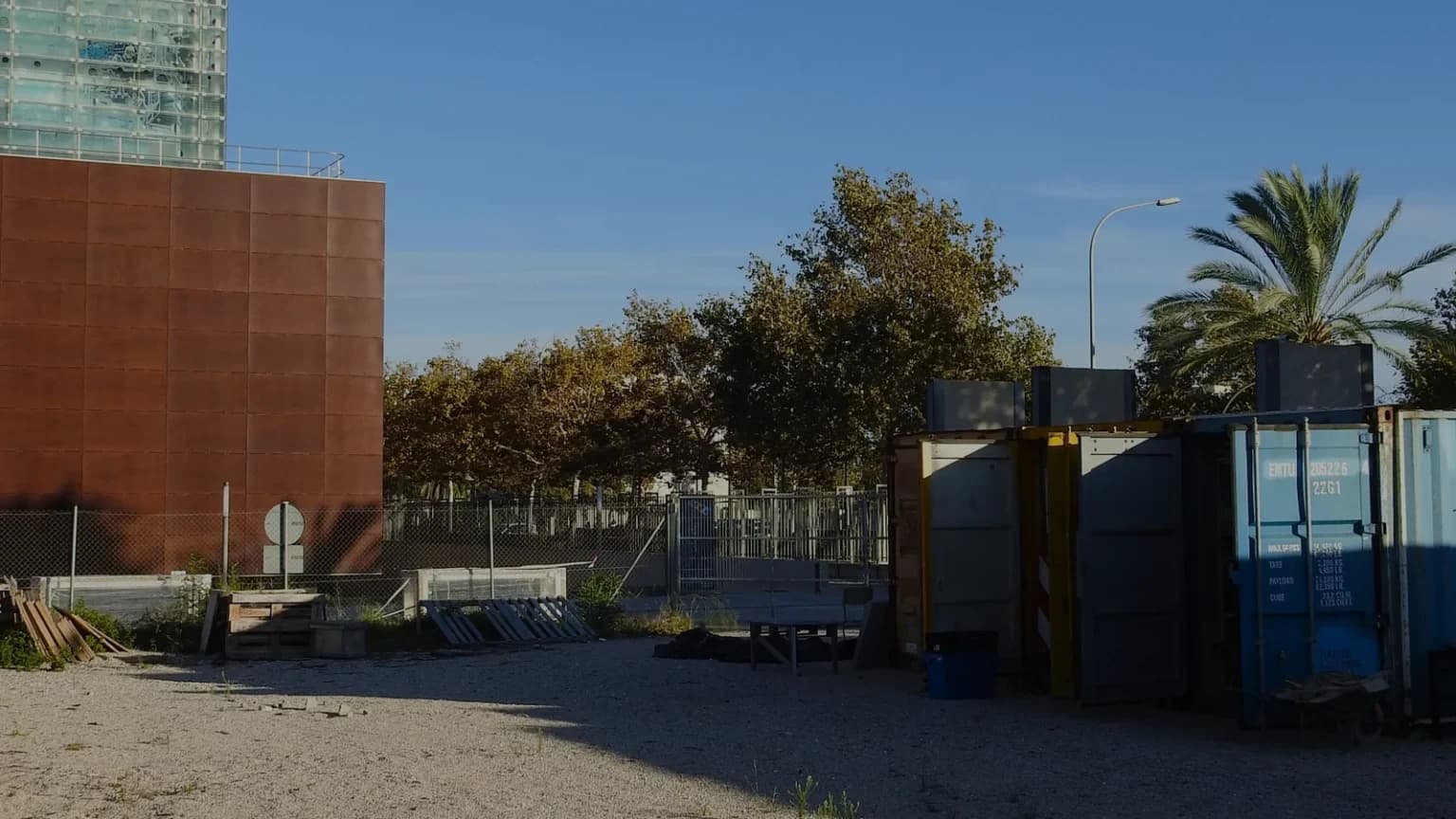

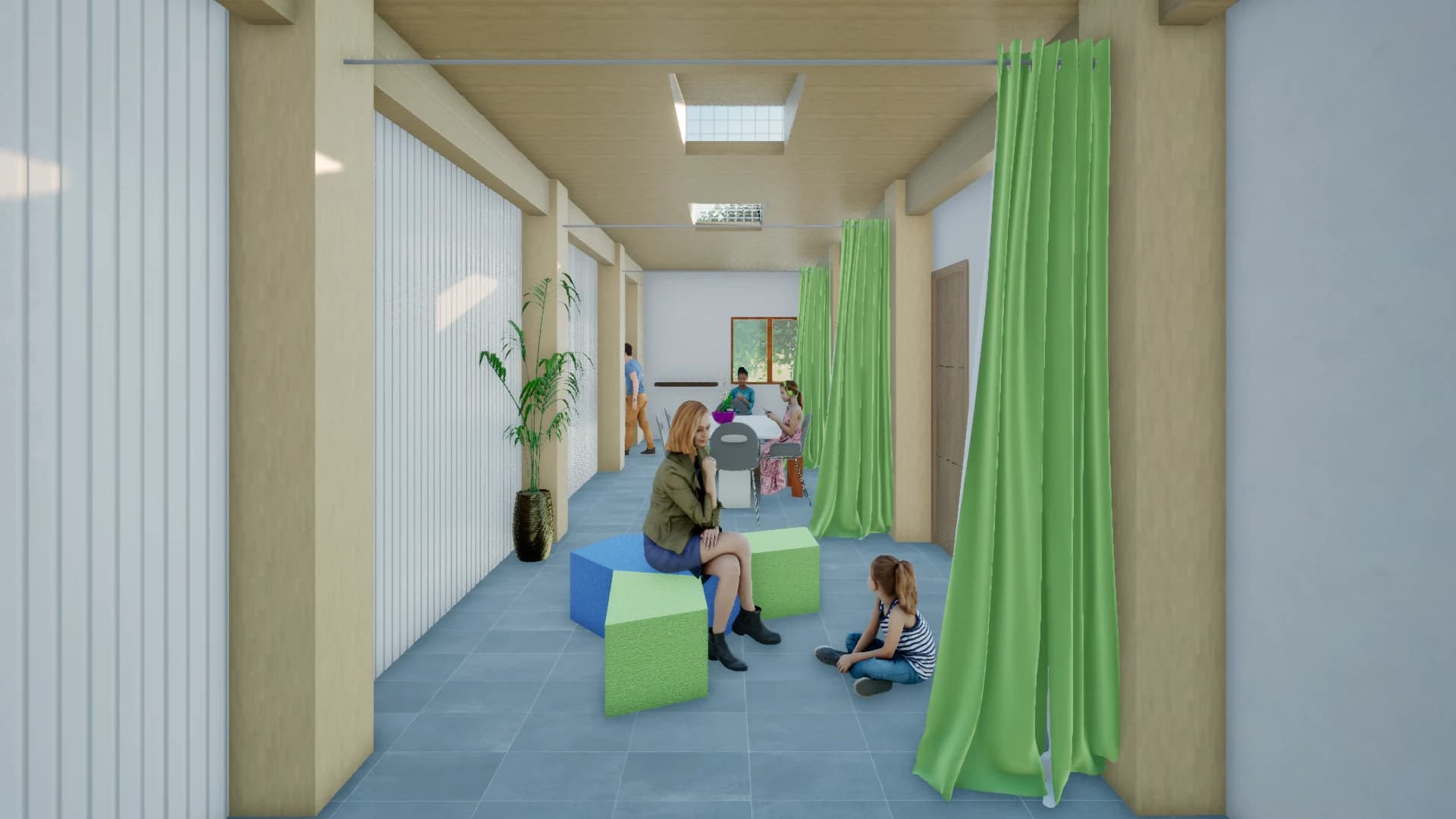

Galería
Cómo funciona Veïnat
Explora cada sistema del edificio — composición, estructura, agua, climatización y energía — sobre el plano real del proyecto.

Composición del sistema
Veïnat se compone de un contenedor marítimo rehabilitado, que actúa como núcleo de servicios, y cuatro módulos habitacionales/coliving, con una rampa accesible para facilitar el montaje y el acceso. Según el plano estructural básico del equipo (febrero 2026), el conjunto ocupa una huella de aproximadamente 15,00 × 10,45 m.
Planos
El plano estructural básico del equipo, en su versión original — pulsa para ampliar.
Plano estructural básico — AZALEA UPV VEÏNAT
01 · Escala 1:50 · Febrero 2026
Plan de ejecución
Las 23 actividades del plan oficial de ejecución del equipo, agrupadas en tres fases — taller, cimentación en Chiva y montaje rápido. Despliega cada fase para ver el detalle. Los estados se calculan a partir de las fechas del calendario, no de un porcentaje de obra real.
Fuera de obra · PróximamenteFase I — Taller (fuera de obra)
Fase I — Taller (fuera de obra)
El objetivo de esta fase es dejar el módulo en el estado más avanzado posible antes de transportarlo, maximizando la prefabricación fuera de obra. La formación técnica impartida por marcas y patrocinadores se programa justo antes de intervenciones críticas como revestimientos o integración de instalaciones — una transferencia técnica real, no solo visibilidad de patrocinio.
- mayo de 2025
1.1Diagnóstico y subsanación de patologías
Completado - 7 sept 2026 – 10 sept 2026
1.2Pintado del contenedor
- 14 sept 2026 – 17 sept 2026
1.3Retirada del solado existente
- 21 sept 2026 – 23 sept 2026
1.4Limpieza e imprimación de vigas
- 24 sept 2026 – 30 sept 2026
1.5Instalación del nuevo solado
- 30 sept 2026 – 1 oct 2026
1.6Replanteo de ventanas, huecos e instalaciones
- 2 oct 2026 – 5 oct 2026
1.7Formación + integración de redes técnicas, particiones y acabados
- 9 nov 2026 – 12 nov 2026
1.8Control de calidad previo al transporte
En obra (Chiva) · PróximamenteFase II — Cimentación en Chiva
Fase II — Cimentación en Chiva
Esta fase transcurre en Chiva. La ejecución material de la excavación y la cimentación se delega en un contratista externo bajo supervisión municipal — el papel de Azalea es de coordinación administrativa, acompañamiento institucional y supervisión técnica puntual, no de ejecución directa con una plantilla permanente en obra.
- 15 ene 2027
2.1Excavación — coordinación y supervisión de inicio
- 22 ene 2027
2.2Zapatas y puesta a tierra — coordinación técnica en obra
- 5 feb 2027
2.3Fosa séptica — instalación / supervisión normativa
- 19 feb 2027
2.4Conexión de zapatas con vigas estructurales
En obra (Chiva) · PróximamenteFase III — Montaje rápido, envolvente y puesta en marcha
Fase III — Montaje rápido, envolvente y puesta en marcha
El hito final de montaje rápido en el solar de Chiva. Al llegar el módulo casi terminado desde el taller, la secuencia de tareas es intencionadamente ágil y encadenada, con márgenes de seguridad temporal entre intervenciones para absorber climatología adversa, incidencias logísticas o correcciones necesarias — el objetivo es lograr una estructura estanca cuanto antes y completar después instalaciones, acabados y limpieza dentro del plazo previsto.
- 15 feb 2027 – 17 feb 2027
3.3Estructuras de planta baja, pilares y vigas (CLT)
- 19 feb 2027
3.4Forjado / planta superior
- 22 feb 2027 – 24 feb 2027
3.5Cubierta del contenedor
- 25 feb 2027 – 28 feb 2027
3.6Particiones
- 3 mar 2027
3.7Envolvente de contenedor y módulo — paneles OSB-4
- 5 mar 2027 – 8 mar 2027
3.8Cubiertas
- 9 mar 2027 – 18 mar 2027
3.9Conexión e integración de instalaciones con el contenedor
- 19 mar 2027 – 22 mar 2027
3.10Acabados finales en obra
- 23 mar 2027 – 25 mar 2027
3.11Mobiliario y acabados finales
- 26 mar 2027 – 29 mar 2027
3.12Pruebas de instalaciones / operativas
- 30 mar 2027
3.13Limpieza final general
Cómo colaborar en la construcción
Veïnat necesitará colaboración real en estas áreas. Las necesidades concretas se irán confirmando y publicando a medida que el proyecto avance.
- Materiales
- Estructuras
- Aislamiento / envolvente
- Energía renovable
- Climatización (HVAC)
- Sistemas eléctricos
- Sistemas de agua
- Sensórica / control
- Transporte / logística
- Servicios de construcción
- Equipamiento
ASPOR
Patrocinio en especie
Colaboración en equipos de protección individual y seguridad laboral para el equipo de Azalea.
Otros proyectos

El proyecto que dio origen a Azalea: una reinterpretación contemporánea de la barraca valenciana, reconocida en Solar Decathlon Europe 2019.

Vivienda sostenible para El Cabanyal que reinterpreta la "escalà", un elemento arquitectónico tradicional del barrio.

Participación ciudadana aplicada a infraestructura energética y urbana.
